Quanto è lungo e profondo il Tunnel della Manica

Il Tunnel della Manica è lungo 50,45 chilometri, di cui 37,9 sotto il mare, e nel punto più basso corre a 75 metri sotto il fondale, circa 115 metri sotto il livello del mare. È l’unico collegamento fisso tra l’Europa continentale e la Gran Bretagna, aperto dal 1994 dopo sei anni di scavi. Qui trovi tutti i numeri, come è stato costruito, come funziona, quanto è costato e perché il Canale della Manica è il posto giusto per un tunnel.

Vuoi attraversarlo? Prezzi e prenotazione

La traversata in auto dura 35 minuti e costa da 71 € per veicolo. Nel modulo qui sotto vedi le tariffe LeShuttle per la tua data e, accanto, i traghetti.

Confronta i prezzi Eurotunnel e prenota
Inserisci data e veicolo e vedi tutte le tariffe disponibili
Da71 €
In italianoPrezzi in euro
Conferma immediataBiglietto via e-mail in pochi minuti
Pagamento sicuroSSL tramite Direct Ferries

In breve: il Tunnel della Manica è lungo 50,45 km, con il tratto sottomarino più lungo del mondo, 37,9 km. Corre in media a circa 40 metri sotto il fondale e nel punto più basso a 75 metri sotto il fondale, circa 115 metri sotto il livello del mare. Sono tre gallerie parallele: due per i treni e una di servizio. Costruito dal 1988 al 1994, è costato circa 10 miliardi di sterline, quasi il doppio del previsto. I treni lo percorrono in 20 minuti (Eurostar) o 35 (LeShuttle, con l’auto a bordo).

I dati principali in sintesi

Lunghezza totale (Eurotunnel lunghezza)50,45 km
Tratto sottomarino37,9 km, il più lungo al mondo
Profonditàcirca 40 m sotto il fondale in media, 75 m sotto il fondale (circa 115 m sotto il livello del mare) nel punto più basso
Gallerie3: due ferroviarie e una di servizio, collegate ogni 375 m
Costruzione1988–1994, sei anni
Inaugurazione6 maggio 1994, regina Elisabetta II e presidente Mitterrand
Costocirca 10 miliardi di sterline
Velocità nel tunnelLeShuttle fino a 140 km/h, Eurostar fino a 160 km/h
GestoreGetlink, fino al 2017 Groupe Eurotunnel

Quanto è lungo il Tunnel della Manica? Lunghezza totale e sottomarina

Tunnel della Manica, lunghezza: 50,45 chilometri in totale, da Coquelles, vicino a Calais, a Folkestone, nel Kent. Di questi, 37,9 chilometri passano sotto il mare: è il tratto sottomarino più lungo di qualsiasi tunnel al mondo. Nel complesso è però il secondo tunnel ferroviario più lungo dopo il Seikan, in Giappone, che è più lungo in totale ma ha una parte sottomarina più corta. Per farsi un’idea: 50 chilometri sono la distanza tra Milano e Bergamo, percorsi sotto il mare a 140 chilometri l’ora.

Il terminal del Tunnel della Manica visto dall'alto
Del tunnel si vedono solo i terminal: tutto il resto corre sotto la roccia.

Quanto è profondo il Tunnel della Manica? Profondità e quanto scende

Tunnel della Manica, profondità: il tunnel non attraversa l’acqua, è scavato nella roccia sotto il fondale. In media corre a circa 40 metri sotto il fondo del mare, e nel punto più basso arriva a 75 metri sotto il fondale, circa 115 metri sotto il livello del mare. Gli ingegneri hanno seguito uno strato di marna calcarea, il gesso azzurro, impermeabile e facile da scavare, che si trova a questa profondità lungo tutto il tratto. Per questo dai finestrini non si vede il mare, e nemmeno i pesci: si viaggia dentro un cilindro di cemento nella roccia, come in qualsiasi galleria di montagna.

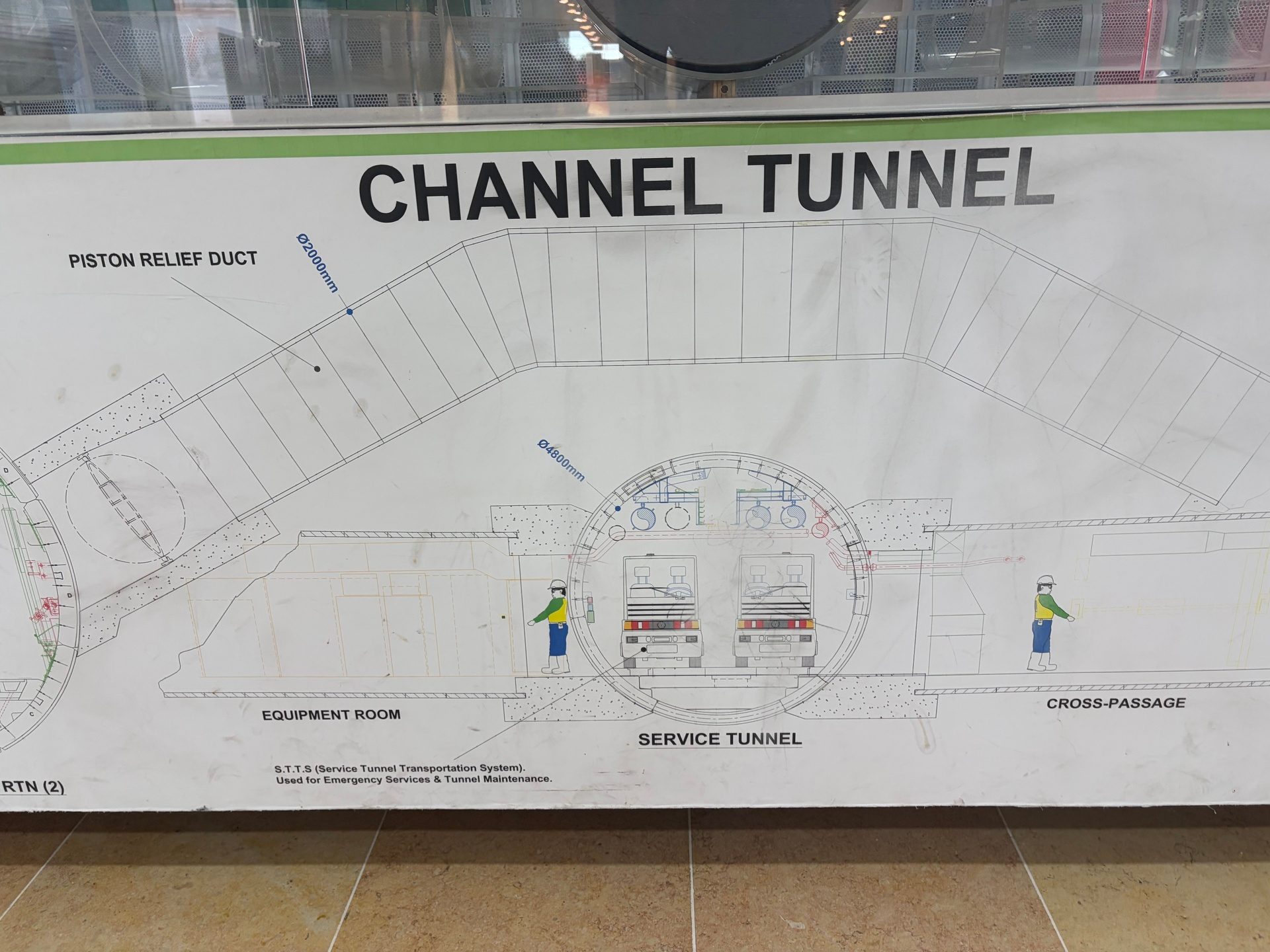

Schema delle tre gallerie del Tunnel della Manica con la galleria di servizio al centro
Tre gallerie: due ferroviarie, una per direzione, e la galleria di servizio al centro, collegata ogni 375 metri.

Il Canale della Manica: lo stretto sotto il tunnel

Il Canale della Manica separa la Francia dalla Gran Bretagna ed è il braccio di mare più trafficato del mondo. Nel punto più stretto, tra Calais e Dover, lo Stretto di Dover, la distanza è di soli 33 chilometri, e la profondità del mare è di 30–45 metri. È qui che passa il tunnel, e non a caso: fondale basso, distanza minima e uno strato di roccia adatto lungo tutto il percorso. Nelle giornate limpide dalle scogliere di Dover si vede la costa francese, e il tunnel corre sotto quello stesso tratto di mare, ma 40 metri più in basso del fondale. Il canale è largo fino a 240 chilometri all’imboccatura atlantica, e il tunnel è l’unico attraversamento fisso su tutta la sua lunghezza.

Quanto è costato il Tunnel della Manica?

Il preventivo del 1985 era di 4,65 miliardi di sterline; alla fine il costo è stato di circa 10 miliardi, quasi il doppio, a causa di ritardi, requisiti di sicurezza più severi e degli interessi sui prestiti. Il tunnel è stato finanziato interamente da privati, senza soldi pubblici, da un consorzio di banche e imprese; la società Eurotunnel, oggi Getlink, ha ripagato i debiti per decenni con i pedaggi di treni, auto e camion. Per chi lo attraversa oggi, il prezzo è molto più modesto: da 71 € per auto.

La costruzione: sei anni sotto il mare

I lavori sono iniziati nel 1988 da entrambe le sponde, con undici enormi frese meccaniche, le talpe o TBM, che scavavano verso il centro. Tre gallerie, sei fronti di scavo, migliaia di operai.

  • L’incontro. Il 1° dicembre 1990 gli operai francesi e britannici si sono incontrati sotto il mare nella galleria di servizio, con uno scarto di pochi centimetri tra i due scavi. Il punto d’incontro è leggermente più vicino alla Francia, perché la squadra britannica è stata più veloce.
  • La roccia scavata. Sul lato inglese il materiale estratto è stato usato per creare Samphire Hoe, una nuova lingua di terra ai piedi delle scogliere di Dover, oggi riserva naturale.
  • Le talpe. Alcune delle frese sono state smontate e portate in superficie; una francese è stata deviata di lato e sepolta nella roccia, dove si trova ancora.
  • L’apertura. Il 6 maggio 1994 la regina Elisabetta II e il presidente François Mitterrand hanno inaugurato il tunnel a Calais e a Folkestone.

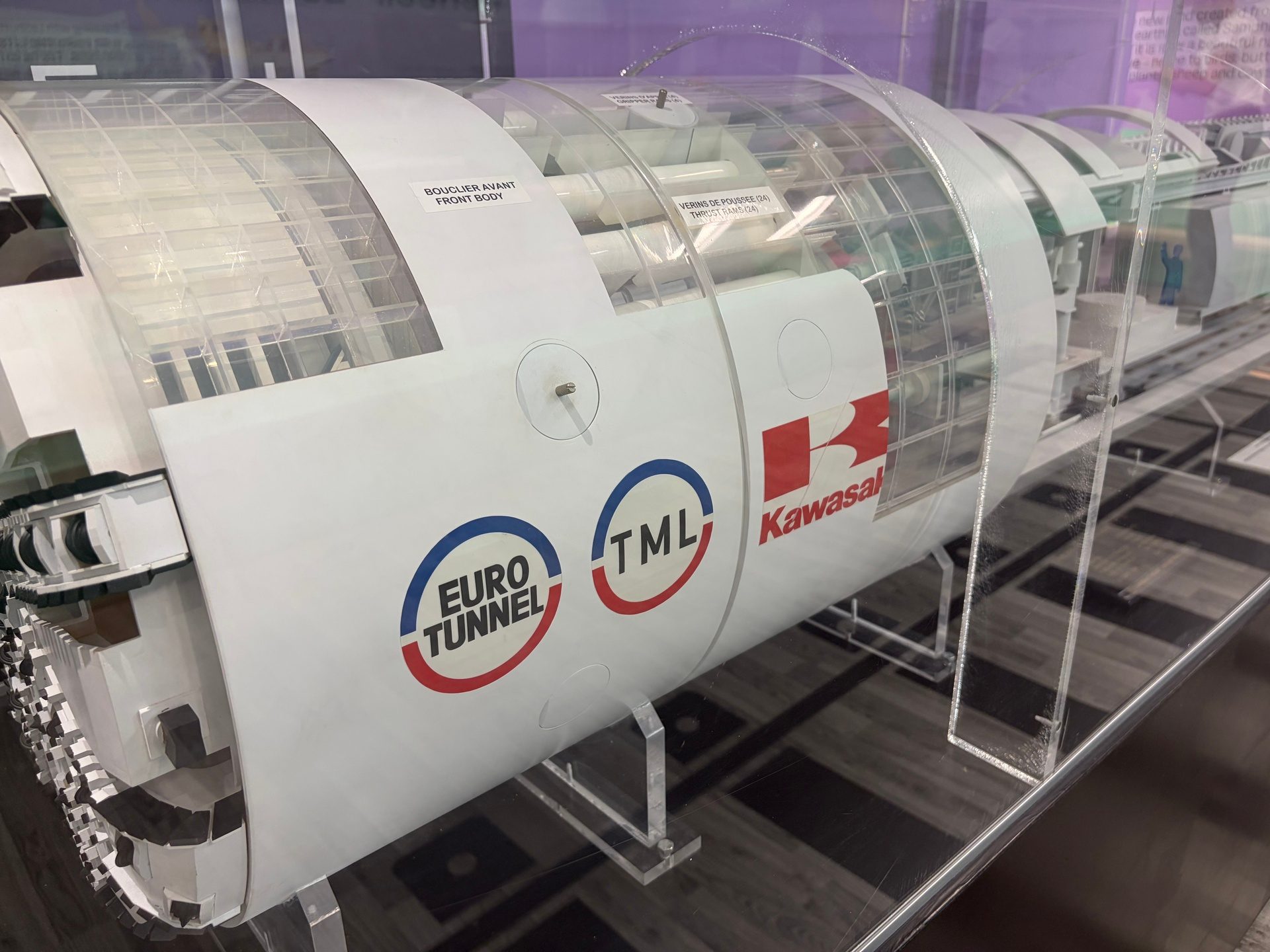

Modellino di una fresa meccanica TBM usata per scavare il Tunnel della Manica
Una delle talpe: cilindri lunghi centinaia di metri che scavavano e rivestivano la galleria in un solo passaggio.
Targa dell'inaugurazione del Tunnel della Manica nel 1994
La targa dell’inaugurazione del 6 maggio 1994.

Come funziona il tunnel in pratica?

Nel tunnel non si guida: non c’è una strada, solo binari. Ci sono tre modi per attraversarlo, tutti in treno.

  • LeShuttle, con il veicolo. Auto, moto, camper e roulotte salgono su un treno navetta a Calais e scendono a Folkestone 35 minuti dopo; si resta a bordo. Come funziona in auto.
  • Eurostar, senza veicolo. Il treno passeggeri ad alta velocità da Parigi, Bruxelles e Amsterdam a Londra, 20 minuti nel tunnel. Treni per Londra.
  • LeShuttle Freight, per i camion. Navette dedicate al trasporto merci, con un terminal separato. Trasporto merci.

I treni partono fino a quattro volte all’ora, 24 ore su 24, tutto l’anno. Gli orari di partenza e quanto dura il viaggio in tutto.

Sicurezza nel tunnel

  • La galleria di servizio. La galleria centrale è tenuta a una pressione più alta delle due ferroviarie: in caso di incendio, fumo e gas non possono entrarci. È il percorso di evacuazione, raggiungibile da passaggi ogni 375 metri.
  • Stazioni antincendio. In quattro punti del tunnel un sistema a nebbia d’acqua ad alta pressione spegne un incendio a bordo di un treno fermo in pochi minuti.
  • Raffreddamento. L’attrito dei treni scalda l’aria; un impianto con acqua refrigerata mantiene la temperatura intorno ai 25 gradi.
  • Il bilancio. Dal 1994 il tunnel ha avuto alcuni incendi su treni merci, gestiti senza vittime tra i passeggeri; per questo è considerato uno dei collegamenti più sorvegliati d’Europa.

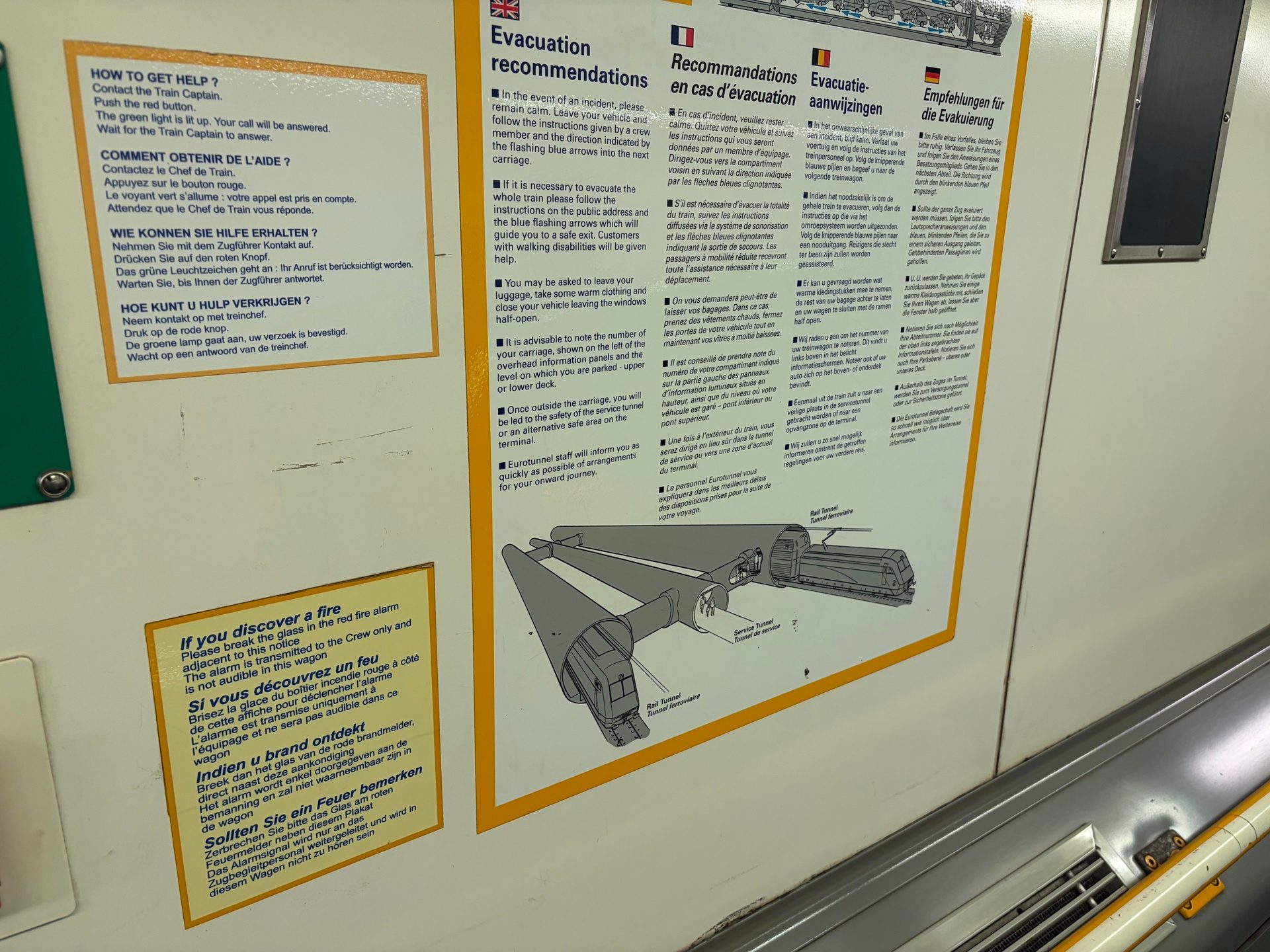

Istruzioni di evacuazione all'interno di una carrozza LeShuttle
In ogni carrozza le istruzioni di evacuazione verso la galleria di servizio.

Lo sapevi che?

  • Nel Regno Unito il tunnel si chiama spesso Chunnel, da Channel e tunnel. In Italia si dice Tunnel della Manica o Eurotunnel: è la stessa cosa.
  • La società Eurotunnel si chiama Getlink dal 2017, e il treno navetta si chiama LeShuttle dal 2023. Sui cartelli e sui biglietti trovi LeShuttle, nel linguaggio comune resta Eurotunnel.
  • I treni LeShuttle sono lunghi circa 800 metri, tra i più lunghi del mondo, e caricano le auto su due piani.
  • Chi attraversa il tunnel può fare acquisti nei negozi dei terminal di Calais e Folkestone; il duty free è tornato dopo il Brexit.
  • Il tunnel non è mai stato chiuso per il maltempo: parte con qualsiasi tempo, a differenza dei traghetti.

Domande frequenti sul Tunnel della Manica

Quanto è lungo il Tunnel della Manica?

50,45 chilometri in totale, di cui 37,9 sotto il mare. È il tratto sottomarino più lungo di qualsiasi tunnel al mondo; solo il Seikan in Giappone è più lungo in totale.

Quanto è profondo il Tunnel della Manica?

In media circa 40 metri sotto il fondale marino, nel punto più basso 75 metri sotto il fondale, circa 115 metri sotto il livello del mare. È scavato in uno strato di gesso impermeabile, non nell’acqua.

Quanto è profondo il Canale della Manica?

Nello Stretto di Dover, dove passa il tunnel, il mare è profondo 30–45 metri. Il tunnel corre circa 40 metri sotto il fondale.

Quanto dura il tragitto nel tunnel?

35 minuti con il treno LeShuttle, l’auto a bordo; circa 20 minuti con l’Eurostar. Sotto il mare si passano circa 20 dei 35 minuti.

Quanto è costato il Tunnel della Manica?

Circa 10 miliardi di sterline, quasi il doppio dei 4,65 miliardi previsti nel 1985, interamente finanziati da privati.

Quando è stato costruito il Tunnel della Manica?

I lavori sono durati dal 1988 al 1994; l’incontro sotto il mare è del 1° dicembre 1990, l’inaugurazione del 6 maggio 1994.

Si possono vedere i pesci dai finestrini?

No. Il tunnel è scavato nella roccia sotto il fondo del mare, non nell’acqua: dai finestrini si vede solo la parete della galleria.

Posso guidare io stesso nel tunnel?

No, nel tunnel non c’è una strada. L’auto sale sul treno LeShuttle e tu resti a bordo per i 35 minuti della traversata.

Il Tunnel della Manica: 50,45 chilometri, 115 metri sotto il livello del mare, tre gallerie, sei anni di lavori e 10 miliardi di sterline per collegare la Francia all’Inghilterra dal 1994. Attraversarlo è più semplice che costruirlo: 35 minuti, da 71 € per auto, nel modulo in cima alla pagina.
